ΠΟΥ ΠΗΓΑΝ 17.000.000 € ΚΥΡΙΑ… ΚΟΥΛΗ;

Ανακαλύψτε περισσότερα άρθρα στα αποτελέσματα αναζήτησης

Προσθήκη του VoiceNews στην Google

Με λαμπρότητα πραγματοποιήθηκαν σήμερα στο Τεχνολογικό Πολιτιστικό Πάρκο Λαυρίου τα εγκαινία του νέου εθνικού υπερυπολογιστή «ΔΑΙΔΑΛΟΣ», παρουσία του Πρωθυπουργού Κυριάκου Μητσοτάκη.

Κατά τη διάρκεια της εκδήλωσης, ο Πρωθυπουργός δήλωσε δημόσια ότι το συνολικό έργο ανήλθε στο ποσό των 58,90 εκατομμυρίων ευρώ.

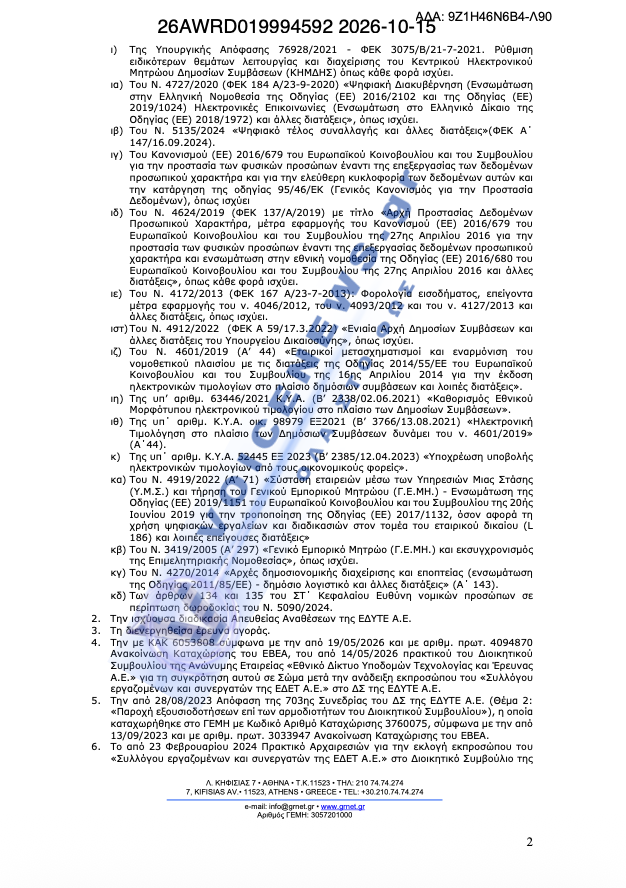

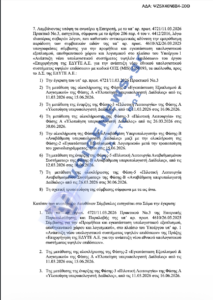

Ωστόσο, τα επίσημα έγγραφα και οι συμβάσεις της ΕΔΥΤΕ Α.Ε. (Εθνικό Δίκτυο Υποδομών Τεχνολογίας και Έρευνας), η οποία εποπτεύεται από το Υπουργείο Ψηφιακής Διακυβέρνησης, αποκαλύπτουν μια εντελώς διαφορετική οικονομική πραγματικότητα.

Σύμφωνα με τα επίσημα στοιχεία του διαγωνισμού, ο αρχικός προϋπολογισμός του έργου για την προμήθεια και εγκατάσταση του εξοπλισμού, του λογισμικού και των συνοδευτικών υπηρεσιών ανέρχεται στα 41.879.900,75 € με ΦΠΑ 24%.

Μάλιστα, η τελική σύμβαση που υπογράφηκε με την ανάδοχο εταιρεία «HEWLETT PACKARD HELLAS ΕΠΕ» διαμορφώθηκε στο ποσό των 40.996.622,64 €.

Ακόμη κι αν προστεθεί το κόστος της σημερινής φιέστας των εγκαινίων, η οποία κατακυρώθηκε με απευθείας ανάθεση στην εταιρεία CICERO Α.Ε. έναντι 36.580 € (29.500 € πλέον ΦΠΑ 24%), το συνολικό πραγματικό κόστος που προκύπτει από τις συμβάσεις φτάνει μόλις τα 41.033.202,64 €.

Κάνοντας τώρα τις απαραίτητες προσθαφαιρέσεις:

58.900.000 € (Δήλωση Μητσοτάκη) – 41.033.202,64 € (Σύμβαση Αναδόχου + Εκδήλωση) = 17.866.797,36 € πλεόνασμα

Προκύπτει δηλαδή μια τεράστια μαύρη τρύπα ύψους 17.866.797,36 ευρώ (ή περίπου 17,02 εκατομμυρίων ευρώ σε σχέση με τον αρχικό προϋπολογισμό των 41,88 εκατ. €)!

Πού δαπανήθηκαν αυτά τα επιπλέον 17 και πλέον εκατομμύρια ευρώ; Σε ποιες τσέπες κατέληξαν αυτά τα κονδύλια και γιατί ο Πρωθυπουργός παρουσιάζει ένα φουσκωμένο κόστος που δεν δικαιολογείται από τις υπογεγραμμένες συμβάσεις του έργου; Οι πολίτες απαιτούν ξεκάθαρες απαντήσεις.
