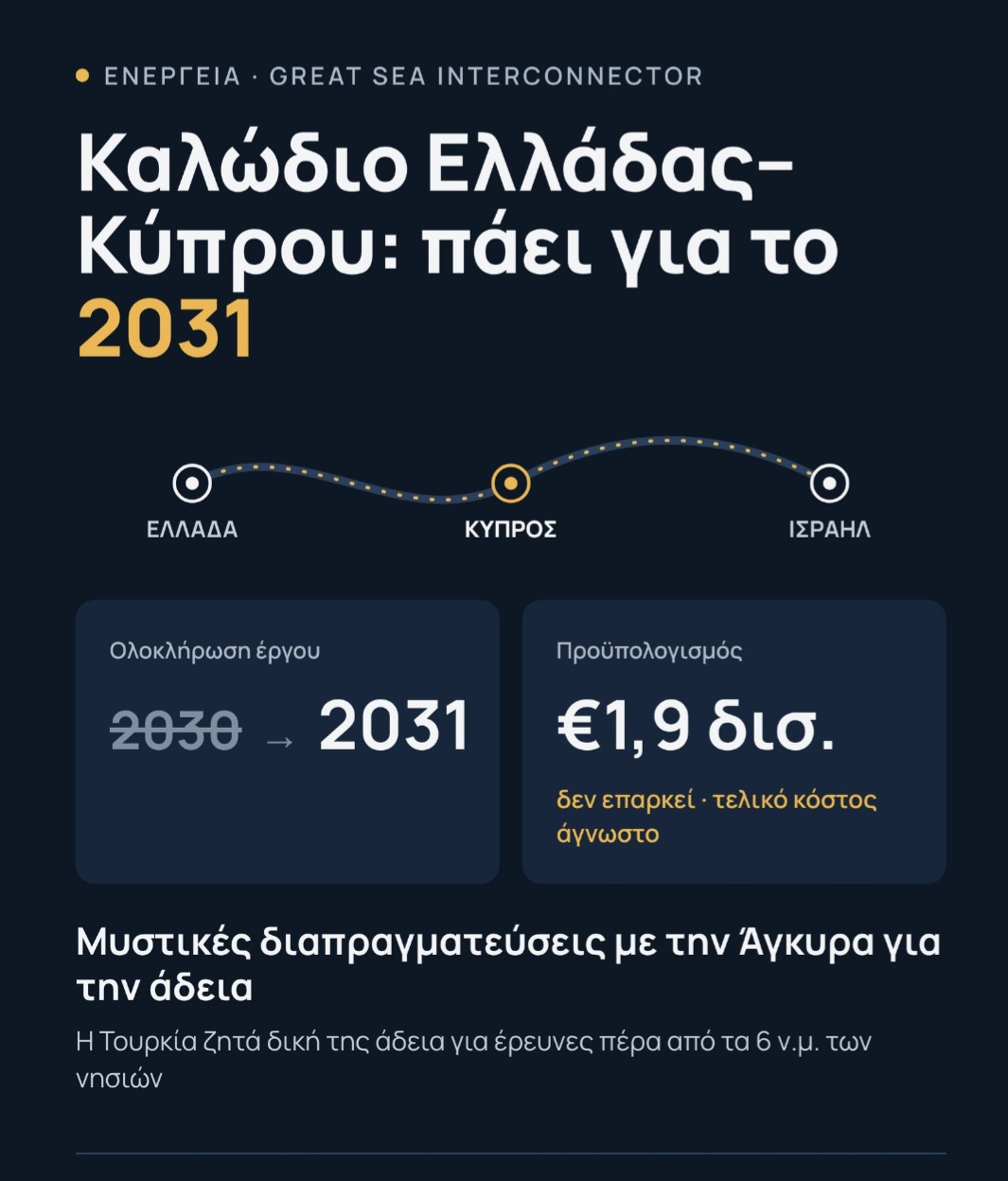

Μετάθεση κατά ένα έτος λαμβάνει η ολοκλήρωση της ηλεκτρικής διασύνδεσης Κύπρου – Ελλάδας, με τη νέα ημερομηνία να ορίζεται για την 1η Ιανουαρίου 2031, ενώ ο προϋπολογισμός του έργου αναμένεται να ξεπεράσει τα 1,9 δισεκατομμύρια ευρώ, σύμφωνα με τα όσα ανέφερε στην Επιτροπή Ενέργειας της Βουλής ο πρόεδρος της ΡΑΕΚ (CERA).

Ο επικεφαλής της Αρχής, Πολύβιος Λεμονάρης, επεσήμανε ότι το τελικό κόστος παραμένει προς το παρόν ακαθόριστο. Όπως δήλωσε χαρακτηριστικά, τα υφιστάμενα δεδομένα δείχνουν πως το ποσό των 1,9 δισ. ευρώ δεν είναι επαρκές, χωρίς να είναι δυνατός ο ακριβής υπολογισμός της τελικής αύξησης.

Η ενημέρωση για τη νέα καθυστέρηση περιήλθε στη ΡΑΕΚ μέσω επιστολής της κατασκευάστριας εταιρείας καλωδίων Nexans, η οποία διαβιβάστηκε από τον φορέα υλοποίησης. Υπενθυμίζεται ότι ο αρχικός προγραμματισμός προέβλεπε την ολοκλήρωση και ηλέκτριση του καλωδίου την 1η Ιανουαρίου 2030.

Βυθομετρικές έρευνες

Ο κ. Λεμονάρης τόνισε ότι η ολοκλήρωση των βυθομετρικών ερευνών, οι οποίες βρίσκονται σε εξέλιξη, αποτελεί τον κρίσιμο παράγοντα για τον καθορισμό του τελικού κόστους, καθώς τα ευρήματά τους συνδέονται άμεσα με τη διαδικασία παραγωγής και πόντισης του υποθαλάσσιου καλωδίου.

Μέχρι στιγμής έχει διενεργηθεί το 60% των ερευνών με κόστος που ανέρχεται στα 45 εκατομμύρια ευρώ, ενώ το υπόλοιπο 40% εκτιμάται ότι θα απαιτήσει περίπου έξι μήνες ακόμη.

Παράλληλα, έχει ήδη κατασκευαστεί καλώδιο για δύο τμήματα μήκους 170 χλμ. και 280 χλμ., ενώ έχουν πραγματοποιηθεί σχετικές δοκιμές σε μεγάλα θαλάσσια βάθη στην Ιταλία.

Το ζήτημα του ιδιοκτησιακού καθεστώτος

Αναφορικά με το ιδιοκτησιακό, οι ρυθμιστικές αρχές Κύπρου και Ελλάδας απέστειλαν κοινή επιστολή τον Αύγουστο στον φορέα υλοποίησης (ΑΔΜΗΕ), ζητώντας διευκρινίσεις για ενδεχόμενη αλλαγή στη μετοχική σύνθεση του έργου, στο πλαίσιο συμφωνίας μεταξύ ΑΔΜΗΕ και Meridiam. Η εν λόγω επιστολή παραμένει μέχρι σήμερα αναπάντητη, διατηρώντας το τοπίο ρευστό.

Επιπλέον, σημειώθηκε ότι ο ΑΔΜΗΕ δεν έχει υποβάλει ακόμη τη μελέτη σχετικά με τις επιπτώσεις που θα έχει ο ηλεκτρικός συνδετήριος αγωγός στην αγορά ηλεκτρικής ενέργειας.

Αποδόσεις και ρίσκα

Σύμφωνα με τον πρόεδρο της ΡΑΕΚ, ο διαχειριστής του έργου προβλέπεται να λαμβάνει απόδοση 8,3% για τα πρώτα 17 έτη, η οποία στη συνέχεια θα διαμορφωθεί στο 4,6% για τα επόμενα 17 χρόνια.

Απαντώντας σε ερωτήσεις βουλευτών, ο κ. Λεμονάρης διευκρίνισε ότι σε περίπτωση ματαίωσης του έργου —είτε λόγω ανωτέρας βίας, είτε λόγω υπαιτιότητας του φορέα υλοποίησης, είτε εξαιτίας γεωπολιτικού κινδύνου— η ζημία θα επιμεριστεί μεταξύ Κύπρου και Ελλάδας. Το έργο σχεδιάζεται με διάρκεια ζωής 50 ετών.

Τέλος, όσον αφορά την εμπλοκή του Ισραήλ, έχει κατατεθεί σχετικό επενδυτικό αίτημα και οι δύο πλευρές έχουν προγραμματισμένη συνάντηση για τις 5 Νοεμβρίου. Εκεί θα ελεγχθεί η πληρότητα του φακέλου, ενώ η ουσιαστική αξιολόγηση θα ακολουθήσει σε δεύτερο στάδιο.
